Werkzaamheden Capelle-West bijna afgerond

De afgelopen periode is er hard gewerkt aan de Admiraal Helfrichweg. Veel bedrijven hebben hierdoor tijdelijk te maken gehad met een aangepaste bereikbaarheid. Het resultaat is een vernieuwde weg met een nieuwe inrichting, waarbij extra aandacht is besteed aan de verkeersveiligheid en het fietsverkeer. Namens de gemeente Capelle aan den IJssel en aannemer Van Kessel bedanken wij alle ondernemers voor hun geduld, begrip en medewerking tijdens de uitvoering van de werkzaamheden.

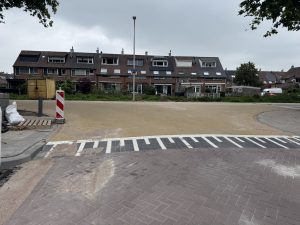

Inmiddels naderen de werkzaamheden op bedrijventerrein Capelle-West hun afronding. Aannemer Van Kessel legt momenteel de laatste hand aan de Admiraal Helfrichweg. Daarna rondt de aannemer de resterende werkzaamheden en restpunten op het bedrijventerrein af.

Ondertussen bereidt de gemeente zich voor op de volgende fase van Capelle-West. Momenteel loopt de aanbesteding voor het vervolgdeel van het bedrijventerrein. De verwachting is dat de werkzaamheden na de zomer starten.

Zodra er meer bekend is over de planning, fasering en de aannemer, informeert de gemeente Capelle aan den IJssel u hierover.

Planning werkzaamheden

Lees hier de folder met alle informatie over de inhoud van de werkzaamheden, het projectteam en de contactgegevens voor al uw vragen. FOLDER1

Er is inmiddels een 2e folder uitgegeven met nieuwe informatie! Lees deze folder hier. FOLDER2

Folder 3 is uit! Lees hier de laatste ontwikkelingen. FOLDER3

Op 1 oktober 2025 wordt er in samenwerking met de gemeente een Informatiebijeenkomst georganiseerd over de volgende fase van het project: Poolvosweg, Elandstraat, Edelhertstraat en Gemzenstraat. Tijd: tussen 16.30 – 19.00 uur.

Volg de ontwikkelingen via de BouwApp.

Downloadinstructies: Download de BouwApp via App store of Google Play 1. Ga naar 'Ontdek' 2. Typ: 'Groot onderhoud Bedrijventerrein Capelle-West' 3. Selecteer het project 4. Klik op volgen.

De gemeente gaat groot onderhoud uitvoeren op het bedrijventerrein. Het project duurt ongeveer 1 jaar per fase. Het streven is om na de zomer 2024 te starten.

Waarom is dit nodig? Het bedrijventerrein dateert uit de jaren 60-70. Zo ook de rioleringen en andere leidingen, die zijn aan vervanging toe. Daarnaast is in 2022 onderzoek gedaan naar de aansluitingen van regenwater en afvalwater op de riolering. Een aantal aansluitingen is verkeerd aangelegd, dit wordt vervangen. Als de werkzaamheden toch bezig zijn worden meteen ook de andere werkzaamheden meegepakt, als de bestrating, de openbare verlichting en eventueel het verbeteren van de omgeving met duurzame oplossingen. Dit laatste zal in overleg met de ondernemers gebeuren.

Werkzaamheden. Er zijn eerst sleuven gegraven om de exacte ligging van kabels en leidingen te bepalen. Het bureau Stimular heeft onderzoek gedaan naar de mogelijkheden om het bedrijventerrein duurzamer en groener te maken. Met de ondernemers wordt samen gekeken naar de mogelijkheden.

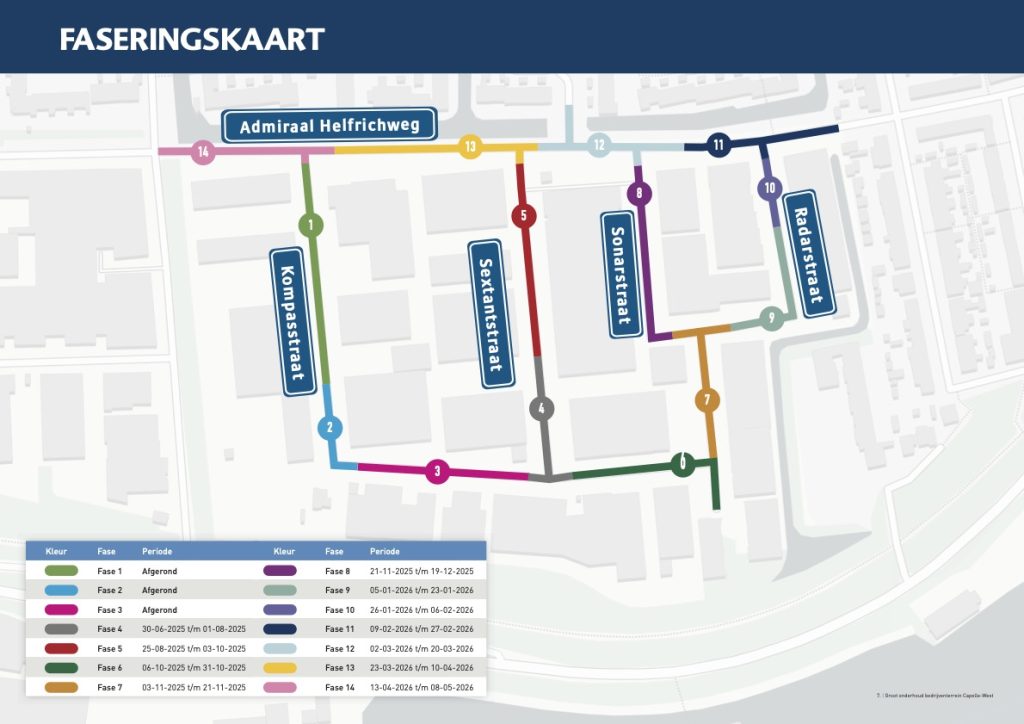

Het project is in 2 fasen verdeeld.

  • Locatie Kompasstraat (Kompasstraat, Sextantstraat, Sonarstraat, Radarsstraat en Admiraal Helfrichstraat)

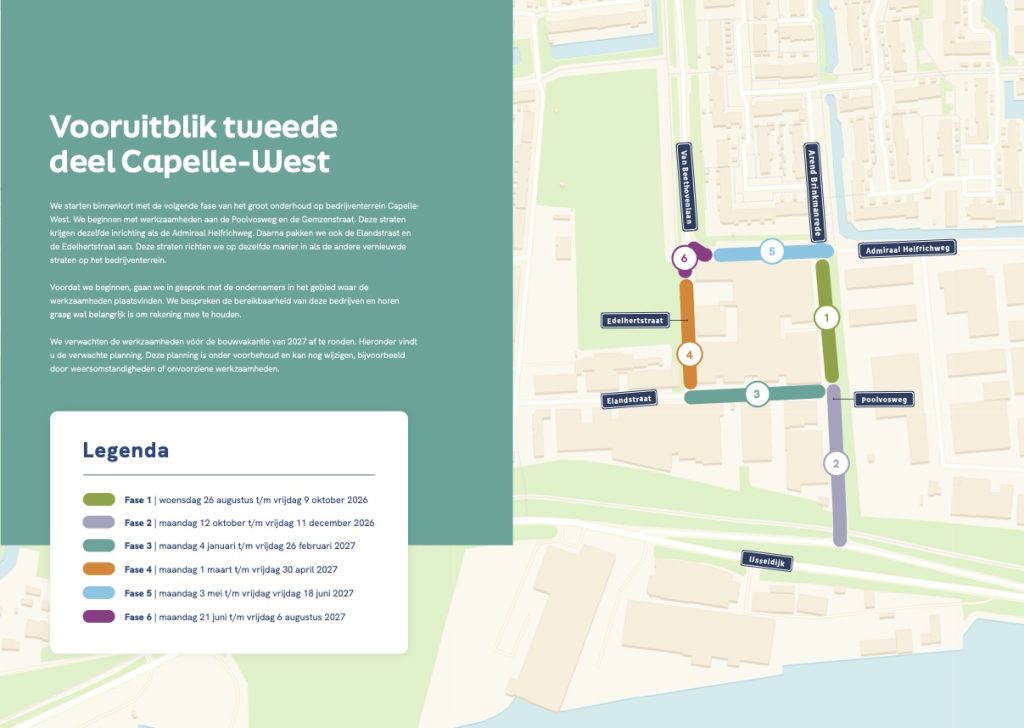

  • Locatie Poolvosweg (Poolvosweg, Elandstraat, Edelheirtstraat en Gemzenstraat)

Naast het vervangen van de riolering worden ook de volgende werkzaamheden meegepakt:

  • Aanleg gecombineerd met hemelwater en drainagestelsel (DT-riool)
  • De maximumsnelheid op de Admiraal Helfrichweg, Gemzenstraat en Poolvosweg wordt aangepast van 50 km/uur naar 30 km/uur
  • Ophogen van de straat en vervangen van asfalt gedeeltelijk door feston straatstenen
  • Vervangen verlichting en plaatsen hogere lichtmasten (waar nodig), vervangen kapotte lichtmasten en vervangen lampen door duurzame led verlichting
  • Vernieuwen openbaar groen, niet de bomen, langs de Admiraal Helfrichweg.

Op de website capellebouwtaandestad.nl/project/capellewest kunt u alle informatie volgen en ook het rapport downloaden. Hier kunt u een filmpje met de mogelijke impressie zien.

Video impressie opties uitstraling herinrichting
